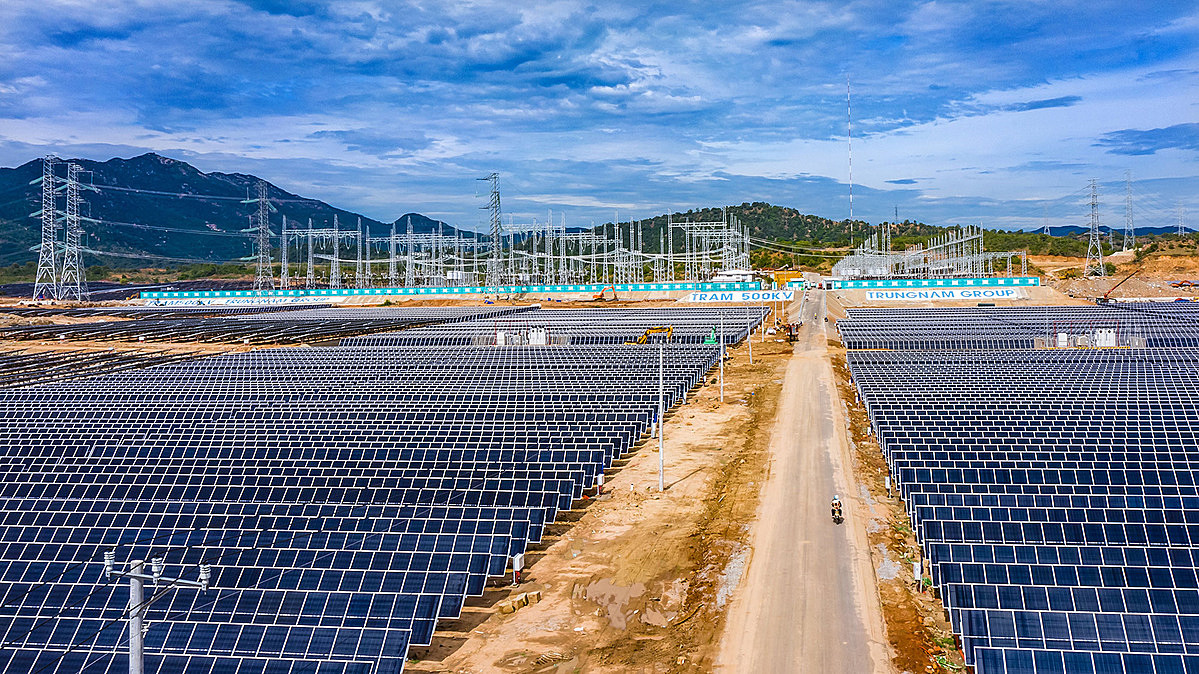

EVN nói về 'số phận' 172 MW điện mặt trời bị dừng huy động của Trung Nam
Công ty Trung Nam và Công ty Mua bán điện thuộc EVN đã có trao đổi và thống nhất là 172 MW hiện nay chưa được huy động nằm trong danh mục các công suất chuyển tiếp.
Vừa qua, Chính phủ và Bộ Công Thương đã có nhiều chỉ đạo với nội dung: “Tập đoàn Điện lực Việt Nam (EVN) huy động phát điện của nhà máy điện mặt trời Trung Nam trên cơ sở hợp đồng mua bán điện PPA đã ký và theo các quy định của pháp luật”. EVN vừa có phản hồi về vấn đề trên.
Theo đó, EVN dẫn văn bản số 12158/BCT-ĐTĐL ngày 19/12/2016 của Bộ Công Thương; Điều 4 Thông tư số 13/2017/TT-BCT ngày 3/8/2017 của Bộ Công Thương cho thấy, việc dừng huy động phần công suất 172,12 MW chưa có cơ chế giá của nhà máy điện mặt trời Trung Nam – Thuận Nam là tuân thủ đúng với các văn bản pháp lý theo quy định của pháp luật.
Ngày 3/10/2022, Bộ Công Thương đã ban hành Thông tư số 15, quy định về cách tính khung giá cho các dự án năng lượng tái tạo chuyển tiếp mà không đáp ứng được các cơ chế khuyến khích của Thủ tướng Chính phủ ban hành tại Quyết định 13 và Quyết định 37 liên quan đến điện gió và điện mặt trời. Sau đó, ngày 7/1/2023 Bộ Công Thương đã ban hành Quyết định 21 về khung giá cho các dự án chuyển tiếp này.
Thực hiện chỉ đạo của Bộ Công Thương, EVN cho biết đã yêu cầu Công ty Mua bán điện (thuộc EVN) mời Công ty Trung Nam đến để họp bàn và thống nhất việc triển khai Thông tư 15 cũng như Quyết định 21 của Bộ Công Thương vào ngày 16/2/2023.
Sau cuộc họp trên, Công ty Trung Nam và Công ty Mua bán điện thuộc EVN đã có trao đổi và thống nhất là 172 MW mà hiện nay chưa được huy động nằm trong danh mục các công suất chuyển tiếp thực hiện theo quy định trong Thông tư 15 và Quyết định 21.
Trên cơ sở quy định các văn bản pháp luật, EVN đã đề nghị Công ty Trung Nam khẩn trương rà soát, chuẩn bị các hồ sơ pháp lý của dự án và tham khảo phương pháp đàm phán giá điện theo hướng dẫn tại Thông tư 57 ngày 31/12/2020 của Bộ Công Thương về phương pháp xác định giá hợp đồng mua bán điện.
Đến nay, sau khi làm việc giữa hai bên, Công ty Trung Nam đang tiếp tục hoàn thiện hồ sơ để chuyển cho Công ty mua bán điện để thực hiện công tác đàm phán hợp đồng. Tới đây, sau khi Công ty Trung Nam hoàn thiện các hồ sơ pháp lý theo đúng Thông tư 15 và Quyết định 21 gửi Công ty Mua bán điện, hai bên sẽ tiến hành đàm phán theo hướng dẫn của Bộ Công Thương.
Trước đó, Trung Nam từng phản ánh, dự án điện mặt trời 450MW là dự án đầu tư có điều kiện được Ninh Thuận lựa chọn nhà thầu theo đúng quy định. Bên cạnh đó, nhà đầu tư đã xây dựng trạm biến áp, đường dây 500kV với tổng kinh phí gần 2.000 tỷ đồng và sẽ bù đắp bằng doanh thu bán điện từ việc khai thác toàn bộ công suất dự án 450MW.
Thy Lê

Casa Del Rio: Chủ đầu tư lỗ bán niên, nợ hơn 5.100 tỷ đồng, kiểm toán ngoại trừ 100 tỷ đồng
Từ vụ Huấn Hoa Hồng: Kinh doanh online ngày càng khó giấu doanh thu, trốn thuế
Ngăn "khoảng trống" thanh tra tài sản mã hóa, chặn rủi ro "giấy chứng nhận an toàn" cho trái phiếu

Nhà đầu tư tính “thoát” căn hộ khi lãi ngày càng mỏng
Khi vốn chủ sở hữu tăng vọt không đồng nghĩa rủi ro trái phiếu giảm
Thanh khoản ì ạch, vì sao dự án chung cư vẫn đua khởi công, giá leo thang?
Giao dịch giảm, tốc độ tăng giá căn hộ Hà Nội đã chậm lại
Chi tiết quy hoạch Khu liên hợp thể thao quốc tế Hùng Vương
Tập đoàn Vingroup vừa công bố quy hoạch Khu liên hợp thể thao quốc tế Hùng Vương tại Khu đô thị Thể thao Quốc tế Hà Nội.
Đừng bỏ lỡ
Công nghệ cao - đòn bẩy nâng tầm HTX Nghệ An
Từ nhà màng, hệ thống tưới tự động đến cảm biến và chuyển đổi số, các HTX ở Nghệ An đang biến công nghệ thành “đòn bẩy” tăng năng suất, giảm chi phí và gia tăng giá trị nông sản.
