‘Điểm mặt’ những dự án bất động sản chậm tiến độ ở Khánh Hoà

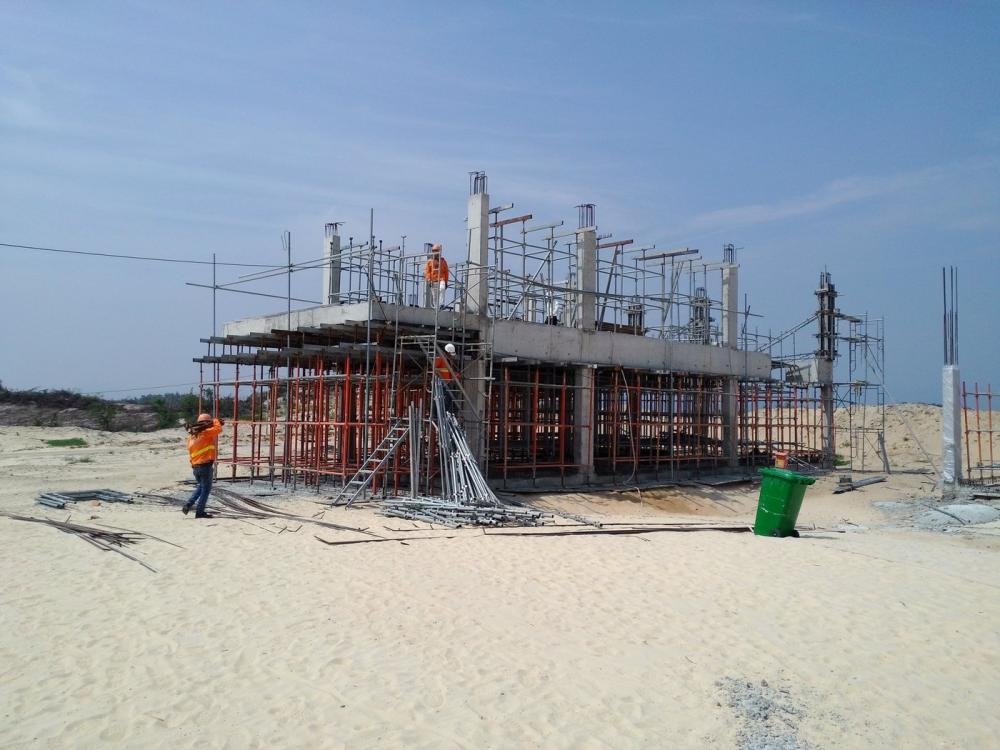

Mới đây, UBND tỉnh Khánh Hoà công bố báo cáo các dự án đầu tư ngoài ngân sách tại Khu du lịch Bắc bán đảo Cam Ranh (Khánh Hoà). Theo đó, vướng mắc về "đất ở không hình thành đơn vị ở" là một trong những nguyên nhân khiến nhiều dự án tại đây bị chậm tiến độ.
Mới đây, UBND tỉnh Khánh Hoà công bố báo cáo các dự án đầu tư ngoài ngân sách tại Khu du lịch Bắc bán đảo Cam Ranh (Khánh Hoà). Theo đó, vướng mắc về "đất ở không hình thành đơn vị ở" là một trong những nguyên nhân khiến nhiều dự án tại đây bị chậm tiến độ.
Tại Cam Ranh, Khánh Hoà ghi nhận 26 dự án chậm tiến độ so với quy định. Trong đó, 5 trường hợp đã hoàn thành xây dựng một phần và đưa vào khai thác hoạt động (khu du lịch Riviera Residences & Resort; khu du lịch nghỉ dưỡng Biển Đông; khu resort và khách sạn Đỉnh Vàng Nha Trang; khu du lịch Đỉnh Vàng Cam Ranh và khu trung tâm dịch vụ du lịch biển Nam Hùng).
10 dự án đang thi công xây dựng công trình (khu nghỉ dưỡng Cam Ranh Flowers; trung tâm trưng bày và quảng bá các sản phẩm dịch vụ du lịch Khánh Hòa; khu du lịch Cam Ranh Bayana Resort; khu du lịch cao cấp Phát Đạt; khu du lịch sinh thái Prime – Prime Resorts and Hotels; The Arena; khu du lịch Nha Trang Seahorse Resort & Spa…).
3 dự án đã hoàn thành giải phóng mặt bằng toàn bộ nhưng chưa được cấp phép xây dựng: Câu lạc bộ du thuyền và khu nghỉ dưỡng Cam Ranh; khu du lịch Green Hotel & Resort và dự án Quảng trường Biển Xanh.
8 dự án chưa hoàn thành giải phóng mặt bằng, điển hình như: Khu biệt thự Cam Hải Đông; công viên văn hóa du lịch sinh thái Bãi Dài; dự án du lịch – dịch vụ tổng hợp Bắc bán đảo Cam Ranh và khu nhà ở gia đình cán bộ sỹ quan Vùng 4 - Quân chủng hải quân.
Tại khu du lịch Bắc bán đảo Cam Ranh, ghi nhận 25 dự án có nội dung đất ở không hình thành đơn vị ở.
Trong đó, 16 dự án đã được duyệt quy hoạch chi tiết 1/500 và giao đất, cho thuê đất có đất ở không hình thành đơn vị ở. 4 dự án đã được duyệt quy hoạch chi tiết 1/500 có đất ở không hình thành đơn vị ở nhưng chưa thực hiện thủ tục chuyển mục đích sử dụng đất từ đất thương mại, dịch vụ sang đất ở không hình thành đơn vị ở: Khu Resort và khách sạn Đỉnh Vàng Nha Trang, Vogue Resort, khu du lịch Riviera Residences & Resort…
5 dự án có nội dung đất ở không hình thành đơn vị ở quy định trong quyết định chủ trương đầu tư /giấy chứng nhận đầu tư nhưng chưa quy định trong quy hoạch chi tiết 1/500 đã được phê duyệt và chưa thực hiện thủ tục chuyển từ mục đích sử dụng đất từ đất thương mại, dịch vụ sang đất ở không hình thành đơn vị ở.
Do các cơ quan Trung ương chưa có kết luận chính thức về nội dung đất ở không hình thành đơn vị ở, nên nhà đầu tư và các cơ quan chuyên chuyên môn rơi vào tình trạng lúng túng khi giải quyết các thủ tục đầu tư, quy hoạch, đất đai, xây dựng ... cho các dự án.
Trong đó, vướng mắc liên quan đến nội dung đất ở không hình thành đơn vị ở là một trong những nguyên nhân khiến dự án bị trì hoãn và triển khai chậm tiến độ so với quy định.
Đáng chú ý, phần lớn dự án tại khu du lịch Bắc bán đảo Cam Ranh có mật độ xây dựng gộp đã được UBND tỉnh phê duyệt quy hoạch chi tiết xây dựng tỷ lệ 1/500 lớn hơn mật độ xây dựng gộp tối đa (15%) đã được phê duyệt tại quy hoạch chung và quy hoạch phân khu.
Vì vậy, các dự án này vẫn chưa được cấp phép xây dựng để triển khai thi công, dẫn đến việc chậm tiến độ thực hiện dự án.
Được biết, việc triển khai chậm tiến độ thực hiện dự án xuất phát từ nhiều lý do khác nhau như vướng mắc về nội dung đất ở không hình thành đơn vị ở, mật độ xây dựng, quy hoạch, chồng lấn ranh giới, tranh chấp, giải quyết khiếu nại, công tác đền bù giải phóng mặt bằng và nguyên nhân chủ quan từ phía nhà đầu tư.
Để giải quyết các tồn tại, vướng mắc liên quan đến nội dung đất ở không hình thành đơn vị ở và mật độ xây dựng gộp của dự án, Sở Kế hoạch và Đầu tư kiến nghị UBND tỉnh giao các đơn vị tiếp tục xử lý, giải quyết theo chỉ đạo của UBND tỉnh.
Minh Trang

Áp lực nợ xấu "bủa vây" hệ thống ngân hàng quý I/2026
VietinBank Quý 1/2026: Tiếp tục nền tảng tăng trưởng bền vững
Người dân có thể nộp thuế tại sân bay và được xuất cảnh ngay

Truy xuất nguồn gốc đang dần trở thành yêu cầu bắt buộc
Giá cà phê điều chỉnh nhẹ, dao động quanh mốc 86.000 đồng/kg
Người bán thêm 'khó thở' khi sàn thương mại điện tử tăng phí
Chuẩn hóa quy trình canh tác, cây trồng tỷ đô không lo "sầu”
Có gì đặc biệt tại ‘siêu dự án’ Trục không gian Quốc lộ 1A hơn 161.000 tỷ đồng có sự tham gia của VinGroup?
Hội đồng nhân dân thành phố Hà Nội vừa thông qua Nghị quyết phê duyệt chủ trương đầu tư dự án Trục không gian Quốc lộ 1A, với tổng mức đầu tư dự kiến hơn 161.000 tỷ đồng.
Đừng bỏ lỡ
Bánh tráng Đại Lộc: Từ hương vị truyền thống đến hành trình vươn xa
Từ một món ăn dân dã, “Bánh tráng Đại Lộc” của HTX Nông nghiệp Ái Nghĩa đang từng bước khẳng định thương hiệu trên thị trường nhờ sự kết hợp hài hòa giữa nghề truyền thống và tư duy sản xuất hiện đại. Việc sản phẩm được trao Giải thưởng Mai An Tiêm...
